    安徽毅昌科技有限公司是安徽省最大的以研发、生产和加工家电塑壳为主的大型民营注塑企业。公司成立于2001年,由广州毅昌科技有限公司和青岛海尔集团共同投资成立。

    项目于:2016年1月末至2016年4月完工、验收。


    工程概况


    1.1、本项目为安徽毅昌科技有限公司 1、2楼净化车间工程净化工程,工程面积约 2437㎡

      其中:十万级净化空调区 域面积约占1085、万级净化空调区域面积约占1352

    1.2、工程地点位于安徽省合肥市。

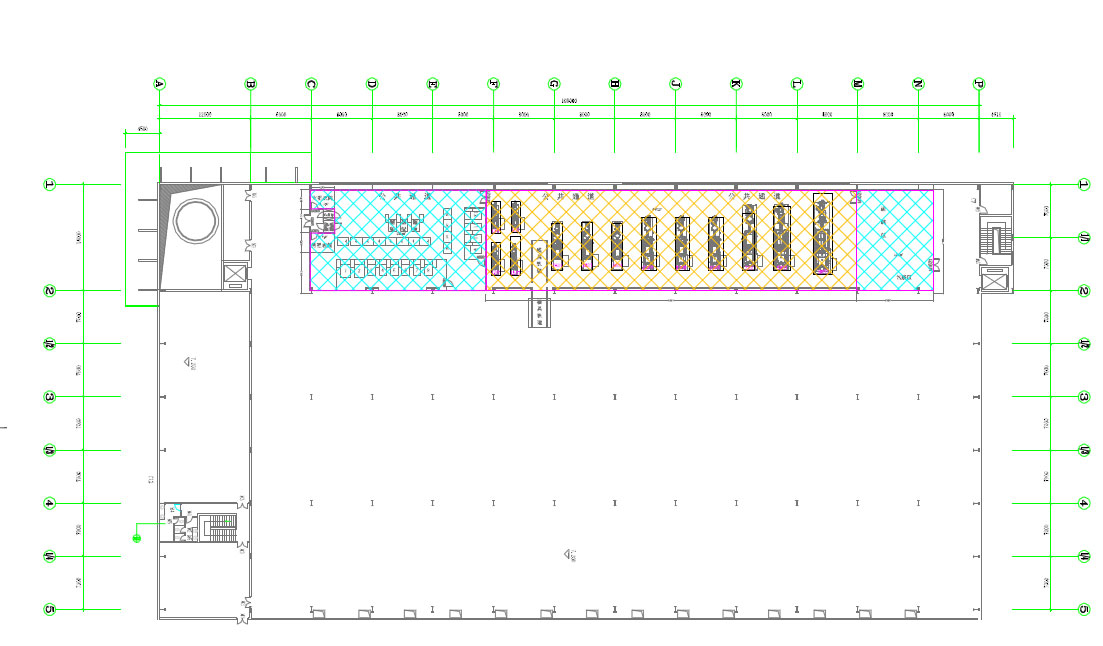

    1F注塑无尘车间
    2F 注塑无尘车间

    设计及施工内容


    2.1、内装修彩钢板墙体、彩铜板用顶、反地面(具体区域见平面图)。

    2.2、净化密闭门及净化祖窗。

    2.3、净化设各:风淋室、货淋室。 具体范围详见平面图纸标示。


    设计依据


    3.1、业主提供的图纸及技术文件及现场勤查资料;

    3.2、《洁净厂房设计规范》 GB50073-2013

      《电子工业洁净厂房设计规范》  GB504 72-2008

      《洁净厂房施工与验收规范》 GB50591-2010

      《金属面岩棉、矿渣岩棉夹芯板》 JC/T869-2000

      《建筑设计防火规范》  GB50016-2010

      《洁净厂房建筑构造》 08J907


    设计及施工技术要求



    4.1、洁净区墙体采用若棉夹心彩钢板,整板厚度 50mm ,面壁铜板厚度0。426mm ,隔断高度详见平面图示。

    4.2、洁净区天花采用中空玻镁彩钢板,整板厚度 50mm,面壁铜板厚度0。426mm ,用顶高度6m/3。5m/3/2。6m。

    4.3、洁净区车间采用耐磨型环氧树脂地板。

    4.4、风淋室采用于动门;风淋室具有自动感应吹淋、风淋时间设定功能;风淋室、货淋室内胆采用304不锈钢板,外部面板 采用烤漆彩钢板。

    4.5、车间门采用岩棉夹心彩钢板制作安装,装修结构均采用铝型材固定安装,有视窗的采用防火钢化玻璃,所有门门锁均采用球头锁。

    4.6、洁净车间内,隔断之间、隔断与地面之间阴角均安装阴圆弧铝型材,以达防尘和美观之要求;门口断开处应应采用门堵头收口;隔断之间阳角处均安装阳圆弧铝型材;圆弧交汇处采用过渡圆弧铝型材进行连接。

    4.7、察窗及门上视窗均采用5mm钢化防火透明玻璃;平开密闭门带观察窗,门框应带密封胶条;铝合金固定窗采用斜面固定玻墙型材,门、窗安装方法见大样图。

    4.8、安装前,必须严格放线,防止累积误差造成隔断倾斜、扭曲;墙角应垂直交接,隔断的垂直度偏差不应大于0。2%。

    4.9、施工安装时,应首先进有吊挂,锚固件等与建筑主体结构(地面、楼面、天花)的固定。

    4.10、隔断的安装缝隙以及阴角、阳角的缝隙必须用透明玻璃密封胶。破璃胶嵌固前应将缝隙内的杂质,油污等清除干净,并保持表面干燥。将缝隙内的杂质,油污等清除干净,并保持表面干燥。

    4.11、安装过程中不得撕下彩钢板表面塑料保护膜,禁止撞击、踩踏板面,并注意加强对已安装好的彩钢板的保护。

    4.12、所有建筑构配件,隔墙,吊顶的固定和吊挂件只能与主体结构相连,不能也设备支架(如风管吊杆以及有震动的设备),管线支架相联接,防止因轻微震动引起装修材料松动和灰尘脱落。

    4.13、吊顶的安装应确保顶棚的气密性,所有接缝都应打密封胶或用胶带压条密封。

    4.14、各种管线穿越墙壁均应预埋套营,管线与套管之间的空隙应严加密封。

    4.15、门洞未标注尺寸处均为距墙边或柱边150mm。

    4.16、地面的基层为细石混凝土地面,地面不平整度不大于0。1%,施工前应清除表面的水泥浮浆及垃圾杂物,彻底清除表面的油污,清除积水,使潮湿处干燥、并用漆刷和吸尘器将地坪表面的尘埃彻底清除,对地坪表面的孔洞和明显凹陷处填补找平。

    4.17、在施工过程中必须随时清扫灰尘,对于隐蔽空间(吊顶、夹墙内部)还应做好清扫记录。

    4.18、有吊顶房间墙体隔至至吊顶,吊顶高度不同的相邻房间之间的隔墙砌至与较高吊顶平齐。


    其它说明


    5.1、工程施工前,应与设计人员进行必要的技术交流。

    5.2、本工程施工必须与工艺、暖通、给排水、电气等专业配合进行,设备嵌墙部分隔断应等设备安装到位后施工。

    5.3、本工程所用玻璃胶、密封胶均为中性、不得使用酸性。

    * 表示必填如要了解更多的服务详情,请留下您的联系方式
    * 联系人: 请填写您的真实姓名
    公司名称: 请填写您的公司名称
    联系电话:
    * 手机号码: 请填写您的联系电话
    电子邮件:
    联系地址:
    * 采购意向描述:
    请填写采购的案例数量和方案描述,方便我们进行跟踪服务。
    验证码: 验证码
    我要评论:
    内  容:
    验证码: (内容最多500个汉字,1000个字符) 看不清?!



    1.尊重网上道德,遵守中华人民共和国的各项有关法律法规,不发表攻击性言论。

    2.承担一切因您的行为而直接或间接导致的民事或刑事法律责任。

    3.方案留言板管理人员有权保留或删除其管辖留言中的任意内容。
